近日,能源公司利用機組停運時期,順利完成主變及升壓站相應間隔瓷瓶清掃及潔檸兩回線開關預試工作,保證系統安全穩定運行。此次預試、清掃工作與榆林電網檸條塔變電站的工作安排同步進行。
由于電氣設備絕緣表面附著的污穢物在潮濕條件下會形成一層導電膜,導致絕緣水平大大降低,在電力運行中出現強烈的放電閃絡現象。為了防止放電閃絡現象發生,能源公司利用機組停運時期,對主變及升壓站相應間隔瓷瓶進行清掃工作。截至目前,能源公司潔檸兩回線開關、互感器預試,避雷器、避雷針、主網接地電阻的檢測,電度表檢定及其回路改造,兩回聯絡線五座電力塔及升壓站內設備檢查、清掃工作已順利完成,所有設備均已正常投入運行。
能源公司110KV升壓站系統采用雙母線、雙聯絡線接線方式。雙母線接線靈活、可靠,相對單聯絡線具有供電更為可靠、安全性更高、傳輸功率更大等優點。由于預試及清潔期間,升壓站系統運行方式會改為單聯絡線運行,為防止線路跳閘或110kv母線異常跳閘,導致機組與系統解列,甚至全廠失壓、機組全停等嚴重后果,能源公司高度重視,提前編寫單聯絡線運行預案,組織相關科室、車間進行討論,按運行值組織預案學習;超前準備所需的材料和工具,召開專項會議,將具體工作安排部署,責任落實到人,分析作業風險點并落實各項防控措施。

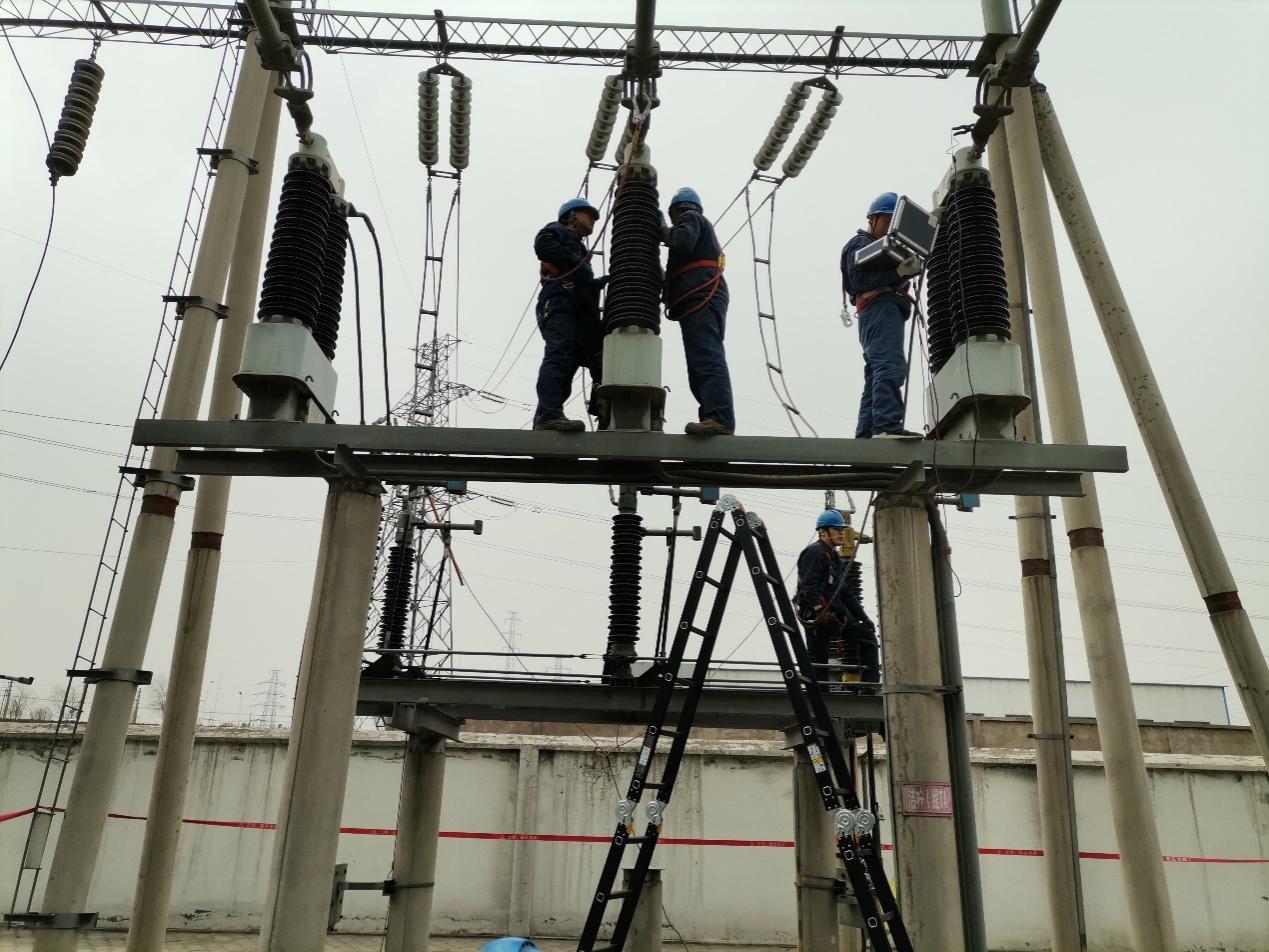

預試、清掃工作均為高處作業,對作業人員體能消耗較大。作業時,所有人員按照具體分工各就各位、各盡其職;累了就席地而坐,稍作調整。為爭取時間、保存體力,連吃飯都是草草了事,隨便扒拉幾口果腹之后就繼續投入到工作中去。作業期間,公司領導多次到現場檢查指導工作,并為大家送上誠摯的問候和解渴飲品。一位員工拿著水對筆者說:“只要能順利完成任務,苦一點、累一點都不是啥大問題,不能辜負公司對咱們的信任。”
此次工作的順利完成,再次體現了能源人不怕吃苦、知難而上、精益求精的工作態度和精神風貌,同時也標志著能源公司年度檢修“大戰”正式拉開帷幕。(郝艷霞 李曉飛)
