富油公司二期項目110kV總變電站受電成功
發布時間:2020-04-14       瀏覽量:4319      分享到:
4月11日凌晨,神木煤化工富油公司50萬噸/年煤焦油全餾分加氫制環烷基油項目110kV總變電站一次受電成功,標志著該項目首個里程碑節點順利完成,為各裝置后續試車及運行提供了電力保障。

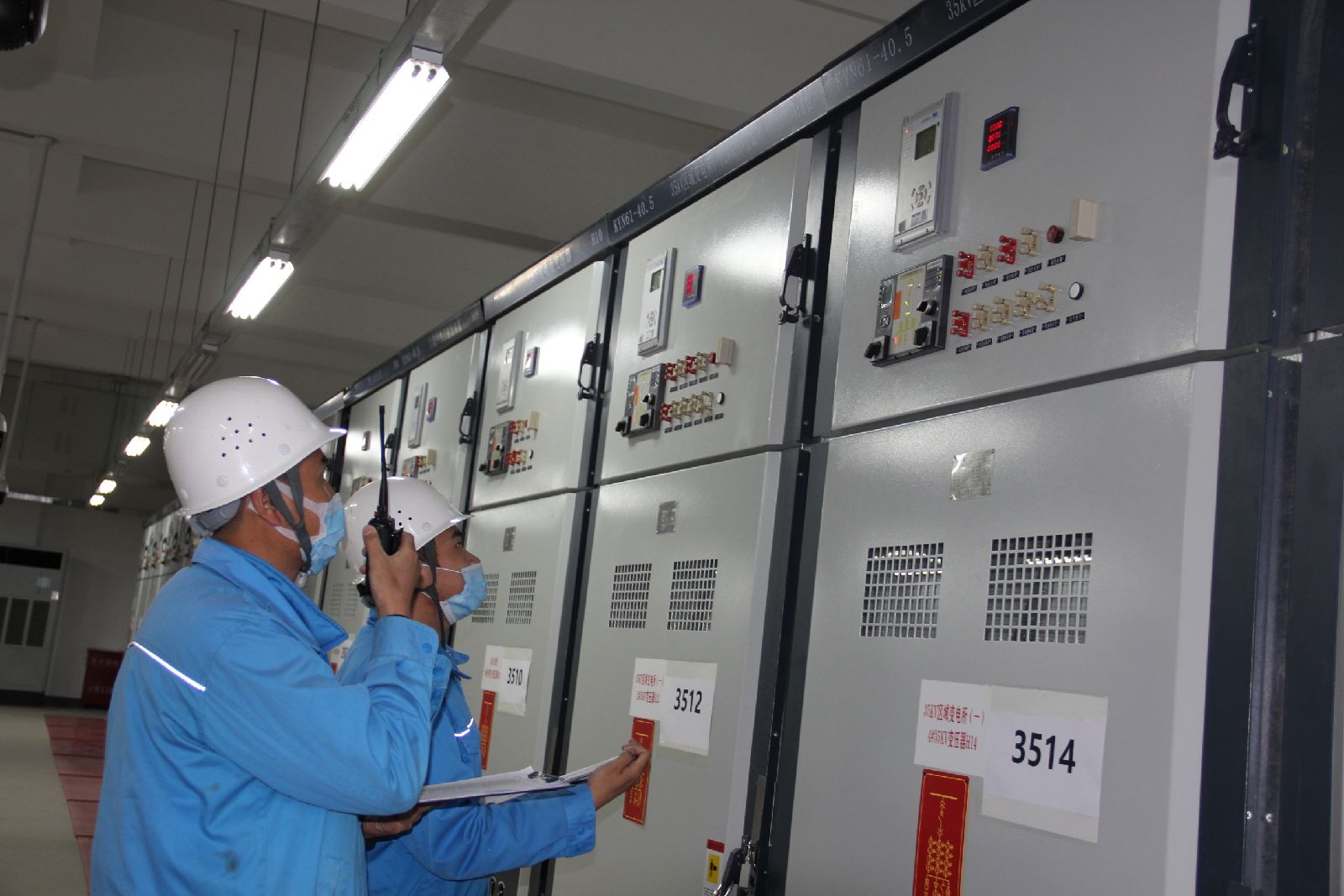

4月10日17:30,該公司操作人員接榆林地調311號令,110kV總變電站受電工作正式開始。受電小組成員嚴格執行地調指令,按照流程嚴謹規范操作、熟練高效配合。經過11個小時的連續奮戰,1#、2#主變于11日凌晨4:25第五次沖擊正常,完成了35kV母線受電沖擊試驗,主變壓器進入72小時試運行階段。項目副總指揮王升龍當場宣布:“110kV總變電站一次受電成功”。
據悉,110kV總變電站是一座綜合型自動化變電站,具備設備智能化、系統自動化、協調統一化的特點。該站采用GIS封閉式組合電器,接線方式為單母分段接線,共7間隔,由陜西省地方電力集團有限公司富興開關站2回110kV線路提供電源,該變電站是項目的電力能源樞紐,擔負著向各生產中心、區域分配輸送電能的任務。
該變電站由中石化第十建設有限公司承建,經歷了3個多月的緊張安裝與調試。其成功受電對于打通項目電力系統全流程,推進工程建設總進度具有十分重要的意義。復工以來,各參建單位在積極做好疫情防控措施的同時,有序推進受電前各項準備工作。面對工期緊、任務重,各參建人員眾志成城、日夜奮戰,以實干踐行責任與擔當,完美彰顯了特別能吃苦、特別能戰斗、特別能奉獻的工作作風。(白雪蓉 余建新)
