電化公司熱電車間1#機組檢修圓滿完成并一次并網成功
發布時間:2023-10-18       瀏覽量:2167      分享到:
近日,隨著神木煤化工電化公司熱電車間1#機組順利并網,標志著1#機組為期14天的檢修圓滿成功。

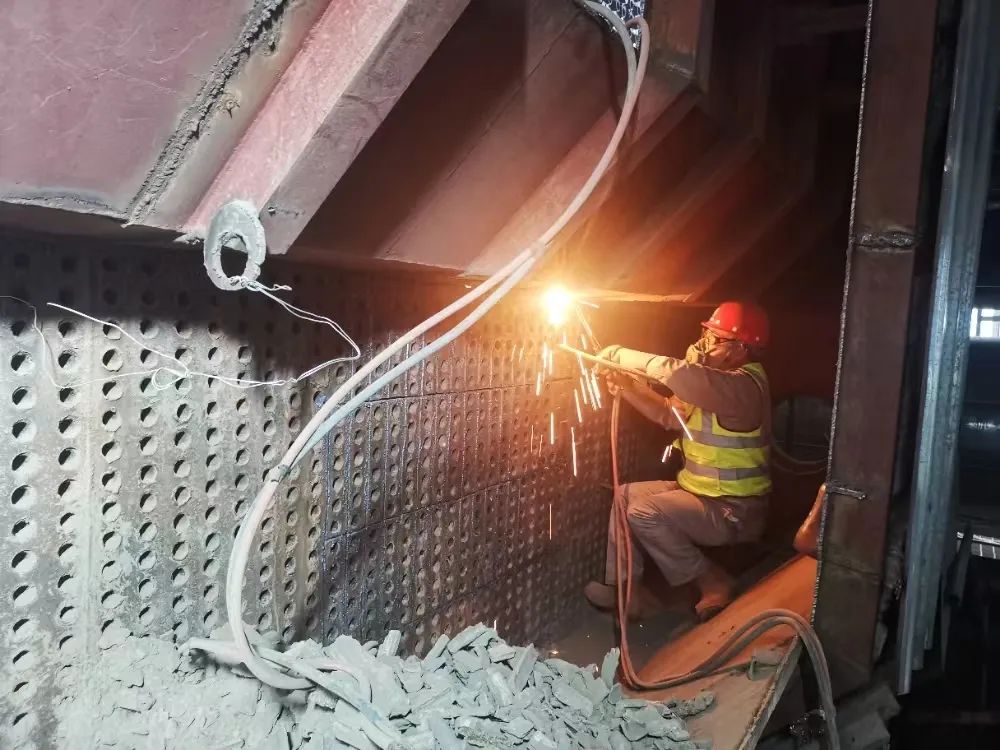

為加快推進本次1#機組檢修,熱電車間提前部署,精心準備,反復統計現場的缺陷,核實人員安排、大項確立和備品備件的庫存與采購,并與外委單位進行對接與落實工作。熱電1#機組本次檢修分系統大項目91項,子項目287項。其中重點項目有水冷壁換管或補焊、高低溫過熱器更換、空預器煙氣側人孔門改造、給煤機皮帶更換、EH油系統節流孔清理、飛錘檢查調整等。在檢修項目較多,工期緊、任務重的情況下,熱電車間所有管理人員、技術人員全程堅守現場,各專業通力配合,認真落實“兩票三制”制度,嚴格按照精細化管理、標準化檢修的要求,對檢修過程的安全、質量、進度進行全過程跟蹤管控,優質高效完成本次檢修任務。

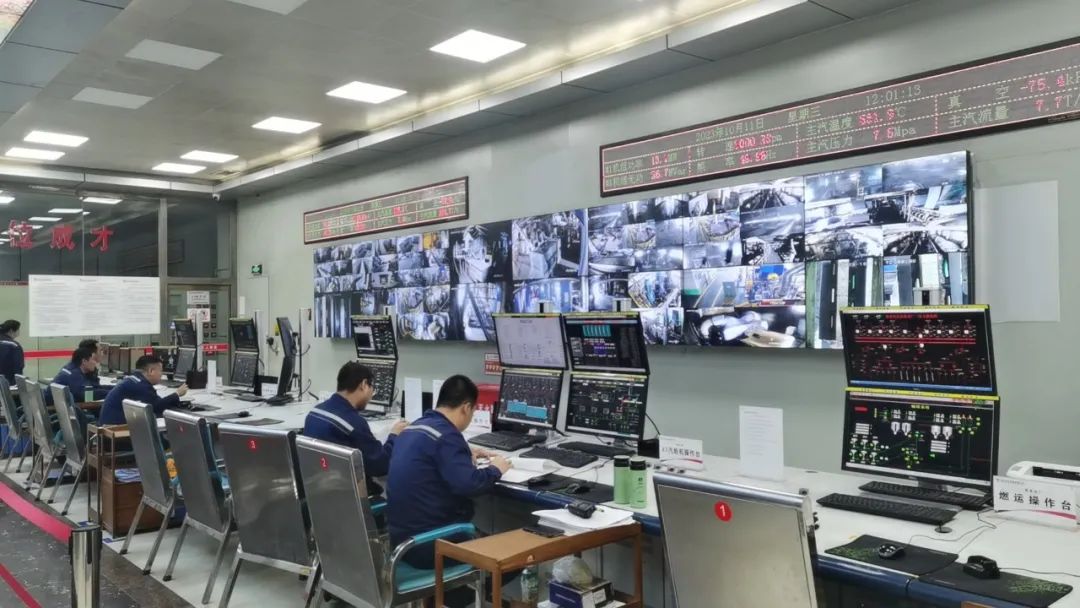

啟動過程中,各專業制定了周密的啟動方案,嚴格落實各項安全管理工作要求與技術措施,各級管理人員現場監督和指導,運行和檢修人員密切配合,進行了發電機過電壓試驗、定子接地保護、發電機復壓過流、發電機逆功率、發電機差動速斷等重要試驗。按計劃積極有序穩步推進1#機組啟動工作,確保機組按要求如期并網運行。
下一步,該公司熱電車間將全面梳理總結本次機組檢修工作,積極開展2#機組大修的各項準備工作,為高標準完成2#機組大修工作打下堅實基礎,全力保障機組安全穩定運行,確保全年各項生產目標任務順利完成。(張 盈)
